是悬臂施工中的主要设备,按结构形式可分为桁架式、斜拉式、型钢式及混合式4种。根据混凝土悬臂施工工艺要求及设计图纸对挂篮的要求,综合比较各种形式挂篮特点、重量、采用钢材类型、施工工艺等;挂篮设计原则:自重轻、结构简单、坚固稳定、前移和装拆方便、具有较强的可重复利用性,受力后变形小等特点,并且挂篮下空间充足,可提供较大施工作业面,利于钢筋模板施工操作。
挂篮的特点及作用:

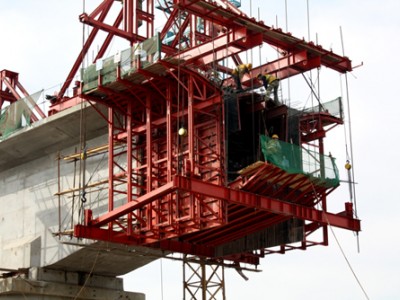

所谓挂篮施工,是指浇筑较大跨径的悬臂梁桥时,采用吊篮方法,就地分段悬臂作业。它不需要 架设支架和不使用大型吊机。挂篮施工较其他方法,具有结构轻、拼制简单方便、无压重等优点。
湖州工程采用的挂篮,单只总重56.6吨(不含侧模、蕊模),可一次浇筑跨径4米、重量为125吨的钢筋砼箱梁。该挂篮在厂内进行制作,现场安装后进行预压,经过检查挂篮的安全性和检测导梁挠度,即可立箱梁的模板、绑扎钢筋、安装波纹管、浇筑砼。每浇完一对梁段,就进行预应力铺固,然后向前移动挂篮,进行下一段箱梁的浇筑,直到悬臂端为止。挂篮施工的主要特点
1、能承受梁段自重及施工荷载:
2、刚度大,变形小;
3、结构轻巧,便于前移;
4、适应范围大,底模架便于升降,适应不同的梁高。
挂篮的技术要求:
一、挂篮设计除应符合强度、刚度和稳定性要求外,尚应符合以下规定:
1、挂篮总重量的变化不应超过设计重量的10%。
2、梁段混凝土浇筑及走行时的抗倾覆安全系数、自锚固系统的安全系数,均不应小于2.0。
3、挂篮底模悬吊系统使用精轧螺纹钢筋作吊杆时应采取防护措施。
二、墩顶0号块托架施工时,应对各部件的焊接质量进行重点检查。
三、挂篮拼装和拆除应符合下列规定:
1、挂篮杆件及使用的机具设备(如千斤顶、滑道、手拉葫芦、钢丝绳等),应进行检查,不合格的严禁使用。
2、挂篮拼装应对称进行,构件及时稳固,联为一体,防止倾倒伤人。
3、挂篮作业平台应挂安全网,四周设围栏,上下应有*扶梯。
4、如需在挂篮上增加设施(如防雨棚、防寒棚、立井架等)时,必须对挂篮的整体稳定性进行检算,不得损害挂篮结构及改变其受力形式。
5、挂篮拼装过程中,严禁随意对螺栓孔进行切割扩孔,确需扩孔时,必须征得挂篮设计单位同意。严禁在精轧螺纹钢筋吊杆上进行电焊、搭火,所有精轧螺纹钢筋吊杆必须使用双螺母锁紧。
6、挂篮现场组拼后,应全面检查安装质量,并进行载荷试验,以测定挂篮变形量,消除非弹性变形。预压过程中如发现局部位置变形过大,应立即停止加载,及时查找原因,采取补救措施。
7、挂篮拆除应按要求顺序对称拆除。
四、悬臂浇筑应符合下列规定:
1、混凝土浇筑前,应对挂篮的锚固系统、吊挂系统和限位装置等进行全面检查。
2、梁段应对称浇筑,不平衡重不得大于设计容许值。
3、合龙段、体系转换施工应按设计等有关规定的要求执行。
五、横向预应力张拉应设吊篮工作平台。
六、挂篮移位应符合下列规定:
1、滑道应铺设平顺,并按要求做好锚固。
2、挂篮行走前检查走行系统、吊挂系统、模板系统。
3、墩两侧挂篮应对称移位,尾部设制动装置,移动速度应控制在0.1m/min以内。挂篮移动到位后应及时锚固,前吊杆、后锚杆的锚固力应调试均匀,前端限位装置应设置牢固。
4、遇有雷雨、大风、大雾等恶劣天气时,严禁移动挂篮。
七、拆除临时支座时,除符合高处作业的安全要求外,还应符合下列规定:
1、设置环墩工作平台及安全爬梯。
2、作业人员应站在上风处操作,并应佩戴护目镜、口罩等安全防护用品。
3、桥下应有人员警戒,严禁人、车、船等通过警戒区。
八、跨越电气化营业线铁路施工时,必须制定挂篮防电安全方案并由专业防电公司实施。
九、挂篮悬臂施工过程中,应加强对滑道、主桁节点、锚固和吊挂和模板等系统的日常检查,并注意不平衡力矩的控制,确保施工安全。
十、挂篮悬臂浇筑施工作业应认*检查,并认*填写检查记录表。对检查中发现的不符合规定的情况,应签发安全检查整改通知单,限期整改,并跟踪验证。
