干挂石材是什么想必对没装修过的人来说很陌生,干挂石材是建筑外墙的一种施工工艺,该工艺是利用耐腐蚀的螺栓和耐腐蚀的柔性连接件,将花岗石,人造大理石等饰面石材直接挂在建筑结构的外表面,石材干挂法又名空挂法。该方法以金属挂件将饰面石材直接吊挂于墙面或空挂于钢架之上,不需再灌浆粘贴。其原理是在主体结构上设主要受力点,通过金属挂件将石材固定在建筑物上,形成石材装饰幕墙。
干挂石材是建筑外墙的一种施工工艺,该工艺是利用耐腐蚀的螺栓和耐腐蚀的柔性连接件,将花岗石,人造大理石等饰面石材直接挂在建筑结构的外表面,石材与结构之间留出 40~50mm 的空腔。用此工艺做成的饰面,在风力和地震力的作用下允许产生适量的变位,以吸收部分风力和地震力,而不致出现裂纹和脱落。 当风力地震力消失后,石材也随结构而复位。
干挂石材的实施方法
1、板材切割。 按照设计图图纸要求在施工现场进行切割,由于板块规格较大,宜采用石材切割机切割,注意保持板块边角的挺直和规矩。
2、磨边。 板材切割后,为使其边角光滑,可采用手提式磨光机进行打磨。
3、钻孔。 相邻板块采用不锈钢销钉连接固定,销钉插在板材侧面孔内。孔径Φ5mm,深度12mm,用电钻打孔。由于它关系到板材的安装精度,因而要求钻孔位置准确。
4、开槽。 由于大规格石材的自重大,除了由钢构件将板块下口托牢以外,还需在板材中部开槽设置承托扣件以支承板材的自重。
5、涂防水剂。 在板材背面涂刷一层聚*酸防水涂料,以增强外饰面的防水性能。
6、墙面修整。 如果混凝土外墙表面有局部凸出处会影响扣件安装时,须进行凿平修整。
7、弹线。 从结构中引出楼面标高和轴线位置,在墙面上弹出安装板材的水平和垂直控制线,并做出灰饼以控制板材安装的平整度。
8、墙面涂刷防水剂。 由于板材与混凝土墙身之间不填充砂浆,为了防止因材料性能或施工质量可能造成的渗漏,在外墙面上涂刷一层防水剂。以加强外墙的防水性能。
9、板材安装。 安装板块的顺序是自下而上进行,在墙面底下一排板材安装位置的上下口拉两条水平控制线,板材从中间或墙面阳角开始就位安装。先安装好*块作为基准,其平整度以事先设置的灰饼为依据,用线垂吊直,经校准后加以固定。一排板材安装完毕,再进行上一排扣件固定和安装,板材安装要求四角平整,纵横对缝。

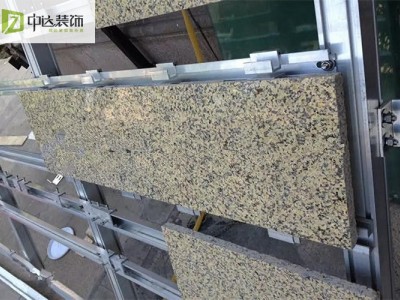

10、板材的固定。 钢扣件和墙身用胀锚螺栓固定,扣件为一块钻有螺栓安装孔和销钉孔的平钢板,根据墙面与板材之间的安装距离进行调整。扣件上的空洞都为椭圆形,以便安装时候调整位置。
11、板材接缝的防水处理。 石材饰面接缝处的防水处理采用密封硅胶嵌缝。嵌缝之前先在缝隙内嵌入柔性条状泡沫聚乙烯材料作为衬底,以控制接缝的密封深度和加强密封胶的粘结力。
外墙干挂石材施工方案
施工方法
(1)结构偏差实测 实测结构的偏差,对结构的修整、二次设计的排板及板材加工等工作具有非常实际的指导意义。偏差实测采取经纬仪投测与垂直、水平挂线相结合的方法,挂线采用细钢丝;测量结果及时记录并绘制实测成果,提交技术负责人和翻样人员进行二次设计。
(2)施工图二次设计 接到完整的设计院图纸后,应认*阅览和理解图纸,将问题汇总并及时与业主、监理、设计院、质检部门进行会审交换意见,确定具体做法,扫清施工的图纸障碍。进行施工单位的二次图纸设计,尽早提交施工现场和厂方加工定货。
(3)放线 外墙面水平线以设计轴线为基准。要求各面大墙的结构外墙面在剔除胀模墙体或修补凹进墙面后,使外墙面距设计轴线误差不大于lcm。 放线的具体原则是:以设计各内墙轴线定窗口立线,以各层设计标高+50cm线定窗口上下水平线,弹出窗日井字线并根据二次设计图纸弹出型钢龙骨位置线。每个大角下吊垂线,给出大角垂直控制线。放线完成后,进行自检复线,复线无误再进行正式检查,合格后方可进行下步工序。
(4)连接件焊接与龙骨安装 连接件采用角钢与结构预埋铁三面围焊,为保证连接部位的耐久性,角钢厂缘增加一道焊缝,即实际为四面围焊。焊接完成,按规定除去*皮并进行焊缝隐检,合格后刷防锈漆三遍。连接件的固定位置按连接件弹线位置确定,采取水平跟线、中心对线、先点焊、确定无误后再施焊的方法。 假柱、挑檐等部位由于结构填充空心砌块围护墙或石材面距结构面的空隙过大,为满足建筑设计的外立面效果,需在硅结构外侧附加型钢龙骨。型钢龙骨通过角钢连接件与结构预埋件焊接,焊缝要求及检验、防腐做法同上。次龙骨与挂件的连接采用不锈钢螺栓,次龙骨根据螺栓位置开长孔,与舌板相互配合实现位置的调整。钢龙骨的安装位置必须符合挂板要求。
(5)挂件安装 待连接件或次龙骨焊接完成后,用不锈钢螺栓对不锈钢挂件进行连接。不锈钢销钉位置,T型不锈钢挂件位置通过挂件螺栓孔的自由度调整,板面垂直无误后,再拧紧螺栓,螺栓拧紧度以不锈*簧垫完全压平为准,隐检合格后方可进行下道工序。
(6)饰面板安装 根据图纸做法干挂板材用挂件销接,自下而上分层托挂。板面原则上大面压小面,建筑物大角阳角及柱阳角为海棠角。板材开槽宽60mrn,孔深16mm,孔中距板材外表面:磨光板为12.5mm,烧毛板为12. 5mm。板材安装必须跟线,按规格按层找平、找方、找垂直。 挂板时缝宽按二次设计图要求进行调整,先试挂,每块板用靠尺找平后再正式挂板,安装T型挂件前应将结构胶灌入槽内。宽缝板处,不锈钢挂件与下方已安装完石材上口之间用高分子聚合物垫实。
