(一) 地面操作间装管
1二氧化碳致裂管灌装前的准备工作:
2、①需要给充装机、拆装机供应380V交流电。
3、②储液罐有足够的液态二氧化碳。
4、③致裂器和相应的耗材(加热棒、*片、垫片)。
5、④万用表、钳子、扳手、内六角等工具。

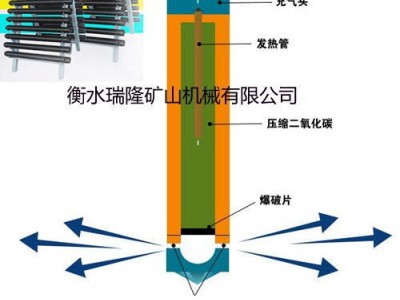

①将致裂器储液管放在陈列架上,将铁丝插入主管中,并使带钩的一端从主管刻字的一端伸出。然后把用铁丝勾住加热装置的导线并拉动铁丝使导线从储液管的另一端伸出。
②将定压剪切装上密封垫,并与加热装置的导线连接在一起(注意定压减切片凸起的一端朝里)。然后拉出加热装置,使定压减切片完全进入储液管内。
③先拧紧释放管,再拧紧充装阀,均拧到手无法拧动为止。
④将拧好的致裂器放在拆装机钳口上,并将充装阀一头插入拆装头里。然后顺时针旋转急停按钮,按下启动按钮以启动拆装机。
⑤按住夹紧按钮压力上升到10MPa以上后放开。然后按住紧固按钮当压力上升至10MPa时,放开紧固按钮。
⑥按住松开按钮,然后将致裂器掉头。
⑦重复步骤⑤
⑧测量电阻,电阻在1-2欧姆为正常。3.2充气
①将致裂器放在充装台上对好充装孔,拧紧夹紧杆并用内六角扳手打开充装阀。然后打开致裂器所对应的球阀,关闭没有致裂器的球阀。
②按下充装机上的清零键,将称重仪表清零。
③放气:每天*工作前,需要放气,将整个管道排空。先打开充装台上的进口球阀和出口球阀。然后按下放气按钮,直到出口球阀喷出连续不断的白色气体后,关闭出口球阀。
④洗管:按下放气按钮后,关闭进口球阀然后打开出口球阀,将致裂器内的二氧化碳放出,放出一大部分后关闭出口球阀。重复两到三次,
⑤充装:关闭出口球阀后,按下增压按钮,待致裂器充满后机器会自动停止。机器停止后,用内六角扳手将致裂器的充装阀关闭,然后关闭进口球阀,再打开出口球阀将多余气体放出。
⑥测试密封性:将致裂器的充装阀和释放管分别放入水中,确保没有大量气泡。
(二)钻孔施工
钻孔布置所示,采取钻孔进行*。
施工在巷道中心打一个空孔1)施工在巷道中心打一个空孔。
2)施工钻孔,设计孔深1m,然后进行*,*后抽出*器和连接管,及时进行封孔处理、连接抽放管路进行抽放,每天上下午两次测量*孔的抽采浓度、负压等指标。
(三)设备运输
(1)储液管长1m,外径73mm,灌装液态二氧化碳后质量约为25Kg。储液管采用优质进口钢材加工而成,结实耐用,可重复使用4000次,除了接通电路能启动*外,磕碰、撞击、高温都不会对装置产生损坏。
(2)储液管在地面灌装液态二氧化碳后,由矿方安排人员提前用矿车运输至*地点。(3)实验无法进行或是用不完的储液管必须及时*升井,妥*保管。
(四)放炮
①打孔:Φ73致裂器需要打Φ90的孔。
②将*根致裂器和第二根致裂器先连接好,插好插销。并将*根致裂器的DC
插头剪短,把两个线缠在一起,并用绝缘胶布缠好。然后把锥头连上。
③先插入连接好的两根致裂器插入孔中,插入前先把提拉杆插到第二根致裂器的释放管中,然后插入孔中,利用提拉杆支撑致裂器,不然致裂器掉下去。
④将第三根致裂器与第二根致裂器连接好,将第二根提拉杆插入第三根致裂器的释放管中。然后拔出*个提拉杆,再把致裂器放入孔中。
⑤重复步骤④将剩余的致裂器连接好。
⑥用干细沙用细木根吧眼给封孔,确保管不能飞管
⑦用15的钢丝绳把每个致裂管的头部栓起来。
⑧根据智能云安全*功率将所有致裂器用导线连接好。(单个孔中的致裂器为串联,电阻值累计增加)
(五)*
①将*好的致裂器用矿车运到操作间,把致裂器放在拆装机钳口上,并将充装阀一头插入拆装头里。然后顺时针旋转急停按钮,按下启动按钮以启动拆装机。
②按住夹紧按钮压力上升到10MPa以上后放开。然后按住拆卸按钮,旋转一至两圈后,放开拆卸按钮。
③按住松开按钮,然后将致裂器掉头。④重复步骤②。
⑤将致裂器内部的残渣清理干净,以便下次使用。
